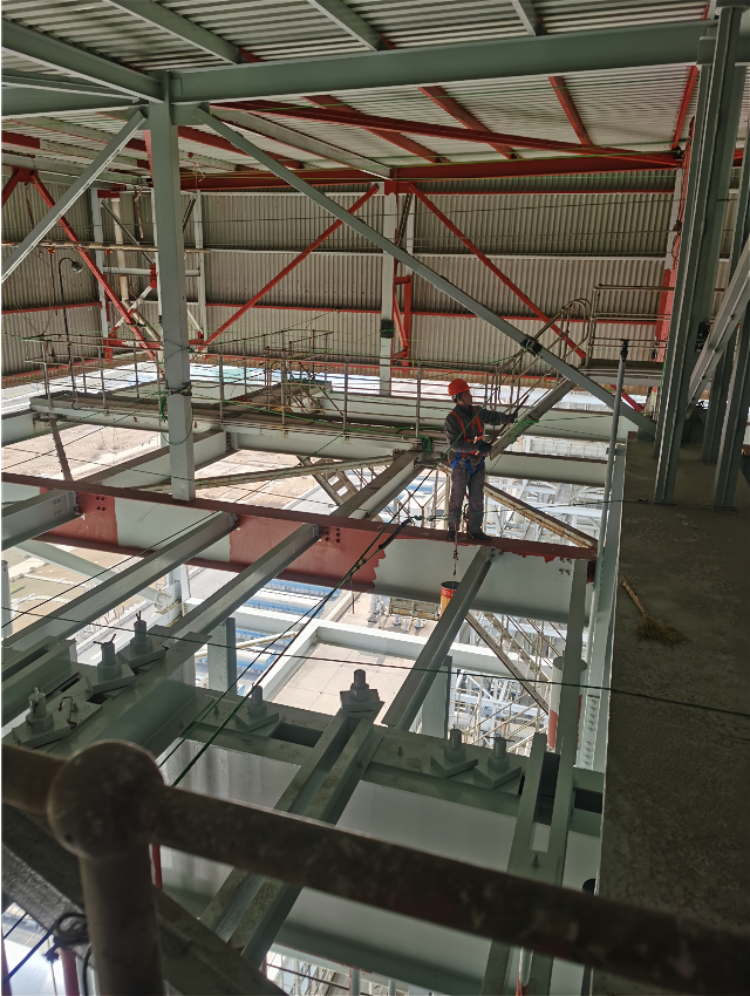

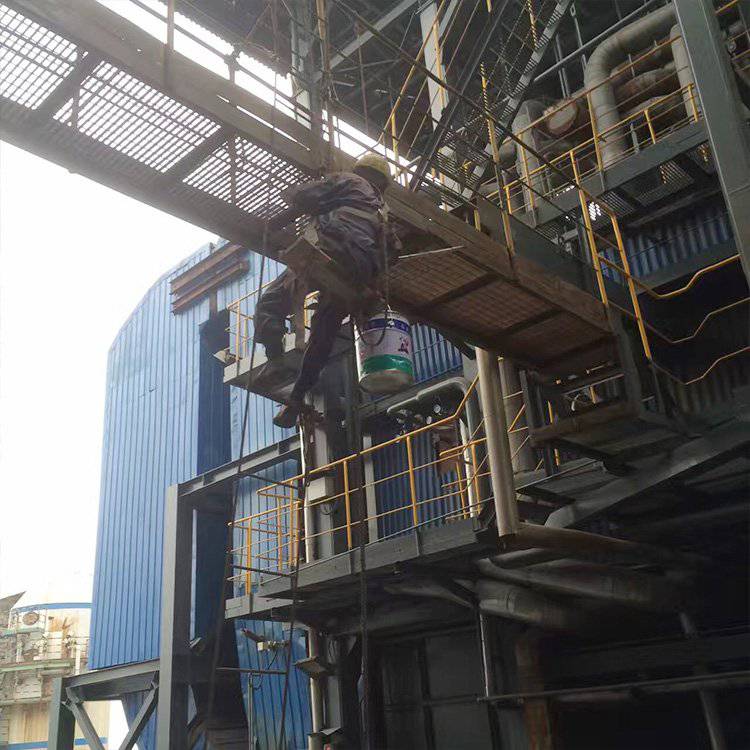

   锅炉钢架除锈刷漆防腐的作用、水电站闸门除锈刷漆防腐、水电站闸门除锈刷漆防腐、火力发电厂钢结构刷漆防腐、体育馆钢结构网架刷漆防腐、水电站闸门喷铝喷锌防腐、钢烟囱塔架除锈防腐钢烟囱除锈刷油漆、输煤桥除锈刷油漆   钢结构网架除锈刷油漆、厂房钢结构刷油漆防腐    水电站门机刷油漆防腐    输煤桥钢结构除锈刷油漆   输煤桥除锈刷油漆防腐


电厂炉架钢结构防腐油漆

1、基础处理及要求

(1)用细砂纸打磨旧有醇酸红丹漆,并清除掉残留的焊渣以及磨损部位的锈迹;

(2)打磨完毕后***清扫灰尘和打磨产生的碎屑。

(3)涂装施工前,基层应经甲方、监理方等组织验收,确定已除去所有油、灰、脂、污垢、锈层和其它外部附着物后才能正式进行涂装施工,以***涂装质量和使用寿命。

(4)每次涂装前都应检查基材或上道漆上是否有油、灰、脂、污垢或其它外部附着物。

(5)涂装底漆前先在边角处、焊接处、接缝以及锈迹打磨后的部位等等涂装困难的位置预涂一道底漆,以***该部位的漆膜厚度达到要求。

2、电力塔架防腐、钢结构防腐施工环境要求

(1)   温度 : ***4oC,35oC,至少要高于露点3oC相对湿度:85%

(2)   雨天或三级以上的大风天,不允许施工。施工结束后8小时内不可遇雨(留意天气预报,合理安排工期),雨后1~2天须待基材干燥后方能进行再次施工。


3、电力塔架防腐、钢结构防腐涂装施工工艺、方法、技术要求

(1)涂装方法:常用的涂装方法以刷涂、辊涂及喷涂为主。综合实际施工条件、节省材料、提高性能的目的考虑,底漆建议采用刷涂,以提高底漆附着力,面涂可采用刷涂或喷涂(视工况条件)。

(2)电力塔架防腐、钢结构防腐涂装过程注意事项

1) 本涂装系统选用的快干多功能环氧漆为双组分油漆,配比为1:1(体积比)。

2) 使用前将每个组份分别用动力搅拌器搅拌均匀后,按体积比一边搅拌一边缓慢将固化剂加入主剂,混合后再搅拌均匀。

3) 在气温25 oC条件下,快干多功能环氧漆两种组分混合后需熟化30分钟方可使用,建议4小时内使用完。因此必须按需调配涂料混合。稀释剂必须在熟化后方可加入!

4) 为调节涂层厚度及涂装方式的区别,可适量加入稀释剂;快干多功能环氧漆稀释剂为R7K15稀释剂,稀释量≤5%(体积比);通用醇酸底漆漆稀释剂为R2K4稀释剂,稀释量为10~20%(体积比)。

5) 涂装时须注意复涂时间间隔,后道漆必须在***道漆实干后方可涂装。涂装前需检查上道漆上是否干净、干燥。

6) 不要将以前剩余的混合后产品与新混合的产品再次混合使用。

7) 每道漆实干后须检查干膜厚度,每100m2随机抽检10处,每处1 m2,每平方米随机检测10个点;每点最小厚度不得小于设计厚度的80%,测得平均干膜厚度与设计干膜厚度的误差应控制在设计干膜厚度的±5%。


 4、电力塔架防腐、钢结构防腐涂层质量要求

1) 漆膜与基材、漆膜之间附着牢固,不能剥离或脱落;

2) 各道漆膜干膜厚度达到设计要求;

3) 基面平整,不允许有凹凸不平的现象;

4) 无漏底、流挂、针孔等弊病,漆膜光洁丰满、颜色光泽均匀一致;

5) 整体效果协调、美观。

6) 涂装完毕后涂层需养护7天方可完全固化,固化前需注意对涂层的保护。


免责声明:
本页面所展现的公司信息、产品信息及其他相关信息,均来源于其对应的商铺,信息的真实性、准确性和合法性由该信息来源商铺的所属发布者完全负责,供应商网对此不承担任何保证责任。
友情提醒:
建议您在购买相关产品前务必确认供应商资质及产品质量,过低的价格有可能是虚假信息,请谨慎对待,谨防欺诈行为。

建议您在搜索产品时,优先选择带有标识的会员,该为供应商网VIP会员标识,信誉度更高。

版权所有 供应商网(www.gys.cn)

京ICP备2023035610号-2

江苏三里港高空建筑防腐有限公司 手机:𐀳𐀴𐀵𐀴𐀳𐀶𐀷𐀸𐀵𐀵𐀹 电话:𐀶𐀴𐀳𐀴𐀺𐀵𐀹𐀷𐀵𐀳𐀵𐀵𐀹 地址:江苏 盐城 盐都区 盐城市盐都区秦南镇三里港
